一切为了人民——县自来水公司“7.4”新城区加压供水工程纪实

来源:自来水公司 日期:2011-07-07 00:00 字号:【
视力保护色:
浏览量:

    本网讯(通讯员 罗国祥)  自去年以来,我县新城区高层住户水压不足,已成为社会反映比较强烈的焦点问题,县委、县政府十分重视。不少人大代表、政协委员和市民通过建议、提案和书记、县长信箱反映。县委书记彭先政、县长王洪斌先后作出重要批示:一定要千方百计解决新城区高层缺水问题。县水务局、县自来水公司将解决这一问题作为今年必需实施的民生工程,并确定今年5月开始实施。

    严谨论证 选定方案

    县自来水公司邀请省建筑设计院、市自来水公司、县水利设计院等单位专家考察论证认为,新城区高层住户水压低的主要原因是:一是用户增加。特别是去年“5.1”饮水工程竣工通水后,新城区用户增加4000多户,比往年同期增加1倍,用水量每天增加1000m³。二是管道输水能力不足。新城区现有φ300、φ400、φ300三根过河管,日输水能力为7000m³左右,而新城区日实际用水量在1万m³以上。三是水厂调蓄能力小。目前城关水厂清水池调节容积为2000m³,实际需要为10000m³左右。去年准备实施的城关饮水工程的配套工程——5000 m³清水池建设工程因拆迁问题拖延,因此现有清水池无法满足高峰期用户供水需要。故此,论证确定了解决新城区高层水压不足问题的远期和近期方案:远期方案是实施管网改扩建工程,即从城关水厂沿首家坪大道、曲池路过河、平伍公路至天岳加油站,铺设φ800mm全长7400m的加压供水管线。现已投资500多万元,完成3400m管道铺设,剩余部分由于首家坪大道未拉通,没有施工通道而停止。近期方案是对二级泵房实行扩容改造,将水厂现有φ500管道加压专供新城区,建成后可缓解新城区水压不足的问题。主要包括:二级泵房扩建;清水池出水口由φ400增加到φ800;增设φ500联通输水管往新城加压及相关机泵设施。总投资180万元,确定在7月中、下旬竣工供水。

    对开发区加压供水最关键的是清水池开孔安装工程,将原φ400输水管改为φ800输水管,必须采取全城停水施工。工程选定的施工日期是基于方案选择、设备定购、到二级泵房土建施工等有一定周期,6月中下旬才具备施工条件。为避开6月主汛期及党庆90周年大庆防护期,经请示县委、县政府同意,定于7月4日-6日对新老城区实行停水施工。

    精心组织 高效施工

    鉴于目前气侯已进入高温酷暑季节,为尽量减少停水对居民的影响,公司首先在平江政府网发布停水公告,并在电视台播飞字广告三天,到全县城关地区160多个单位、小区、宾馆张贴停水通告,做到家喻户晓,让群众提前做好储水准备。

    为确保工程高效、高质实施,自来水公司制定“进度、质量、安全、效果”四考核原则,成立了工程领导小组,由总支书记熊师任组长。为确保工程有序进行,公司主要领导和相关部门进行了具体的分工:陈文中经理负责最关键的施工点——清水池开孔、混凝土加水玻璃助凝剂、快速封堵清水池孔工程;总支书记熊师除对工程全面负责外,负责管道的安装与碰通;全质办主任王刚湘负责机电设备的安装、调试;全质办、安装维修股、仪表所负责沿线阀门、排污阀的维修与更换、清水池的清洗……工程分为大小20个工程点,严格做到分工明确,各负各责,高效施工,确保万无一失。

    7月4日上午7:00,随着经理陈文中的一声令下,各施工点紧锣密鼓地进行。在正式施工之前,王洪斌县长听取了公司领导的汇报,并作了重要指示;在施工过程中,县委常委、县委办主任李镇江自始至终掌握工程的进展情况;县政协主席唐锡康、副县长童驾辉等领导到工地视察,看望、慰问施工人员;县水务局局长魏移宗亲临工地督战;平江电视台现场跟踪拍摄施工进度,并在当晚的新闻联播中进行了详细的报道;根据进展情况,工程领导小组及时在平江政府网、平江电视台等媒体发布有望提前供水的信息,消除老百姓的担忧和恐慌。

    连续作战 提前供水

    踏着热浪,顶着烈日,同志们挥汗如雨;挑灯夜战,夜以继日,一切为了提前供水。公司总支书记熊师在施工中不幸摔伤左脚,被抬到医院缝了20多针,医生建议住院治疗,他却返回工地继续坐镇指挥;70多岁的退休老经理李昌正坚持在一线作技术指导;电焊工毛柏芬、钟江、杨胜名顶着36度的高温,连续作战、轮番作业10多小时;全质办、安装维修股、仪表所的同志到新老城区地毯式的通宵排查、更换管网排污阀、排气阀、关联阀门……

    县水务局局长魏移宗到工地督战慰问施工人员,鼓励大家顶烈日,战酷暑,保民生,尽量提前供水。通过一整天的连续奋战,至7月4日晚9:30,平江电视台记者在最大的工程点——清水池出口工地采访公司经理陈文中,陈经理充满信心地回答记者:“我们一定克服困难,高质高效,连续作战,确保5日下午提前供水。”到晚上11:30,清水池出口安装工程完毕,至凌晨5:00,沿线各主管阀门、排污阀、关联阀门更换完毕。据统计,4日晚至5日清晨20个工地共有40多名施工人员奋战在工地。截止到5日下午14:30,原计划3天的改造工程提前18小时完成。

    新城区加压系统供水工程管道碰通工程提前供水后,后续工程正在紧锣密鼓进行。待电力局线路增容改造、配电屏安装、55KW增压泵安装调试完毕后,7月15日前可全面实现“对新城区加压供水、解决新城区高层用户水压不足问题”的目标。

县长王洪斌在县自来水公司现场办公会上就解决开发区高层水压问题作重要指示

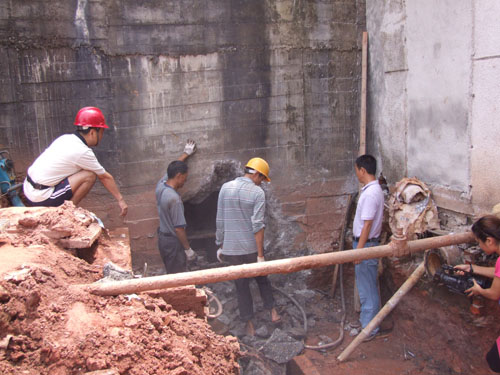

副县长童驾辉、政府办副主任张文、农委主任向国庆、水务局局长魏移宗视察工地

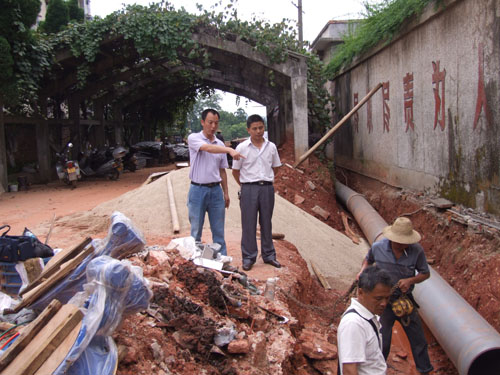

政协主席唐锡康视察工程进度

县水务局局长魏移宗视察工地

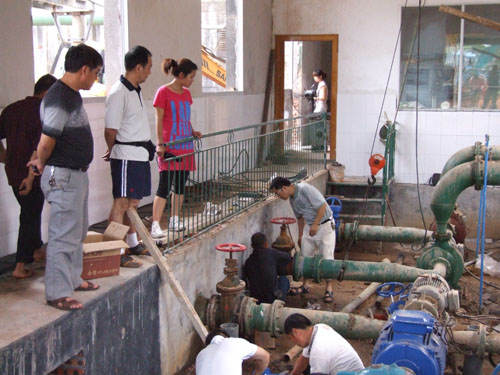

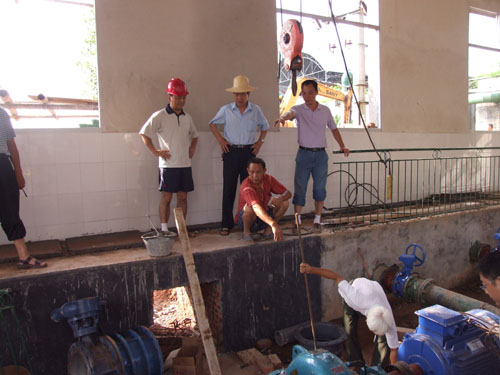

县自来水公司经理陈文中现场指导施工

公司总支书记熊师亲自参与阀门吊装

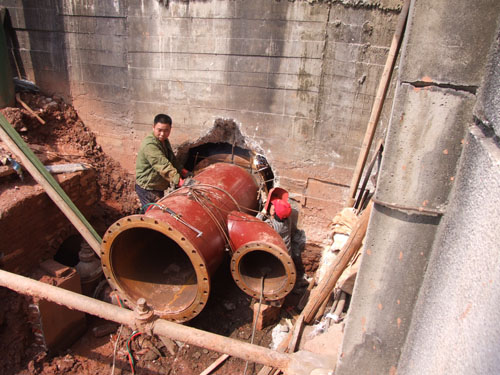

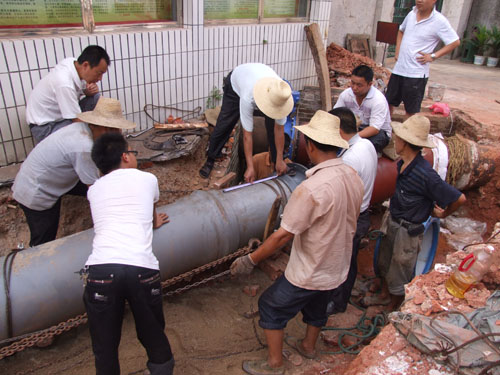

清水池开孔安装加压管线

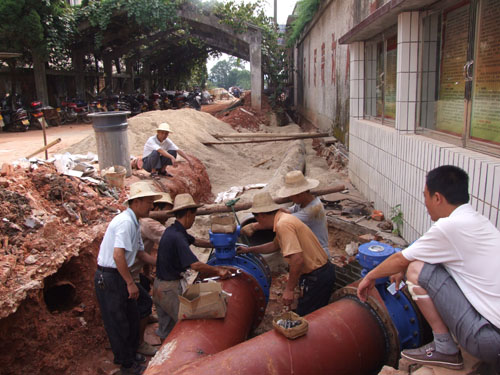

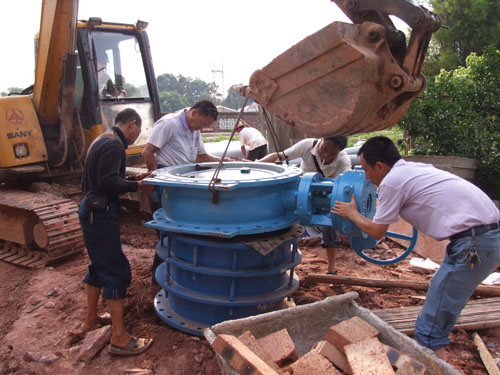

施工人员正在加紧安装DN800的蝶阀

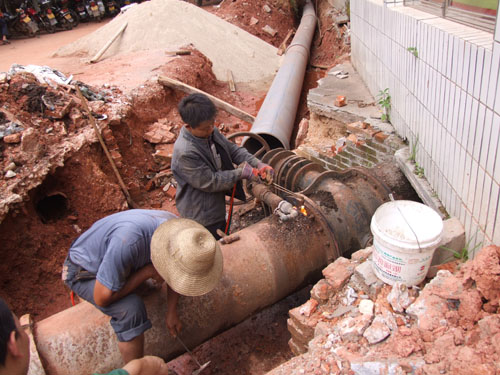

焊接人员冒着高温焊接钢配件

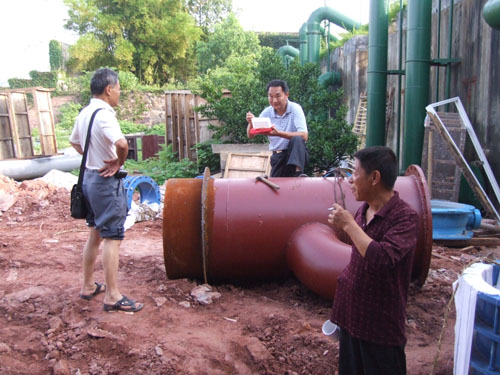

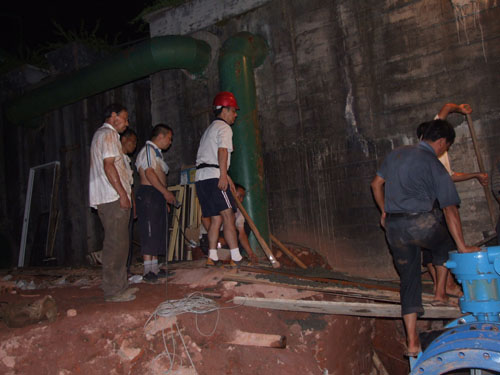

为尽早供水,公司经理陈文中带领员工挑灯夜战

赶工程进度,几个施工点同时工作

为争取施工时间,工程指挥人员饿了就吃快餐

新增的加压管线与主供水管网碰通

施工人员用严谨、科学的态度保证工程质量

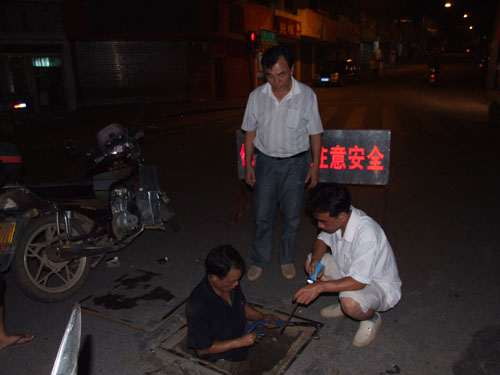

县自来水公司全质办组织对供水范围内的阀门连夜进行维修更换
