平江这个“绿色超级充电宝”进度刷新

来源:今日平江 2025-10-20 08:25
| | | |

  近日,记者走进位于平江县福寿山镇的国网新源湖南平江抽水蓄能电站项目地下厂房施工现场,机器轰鸣、车辆来回穿梭、施工人员忙碌作业……一派热火朝天的建设景象。

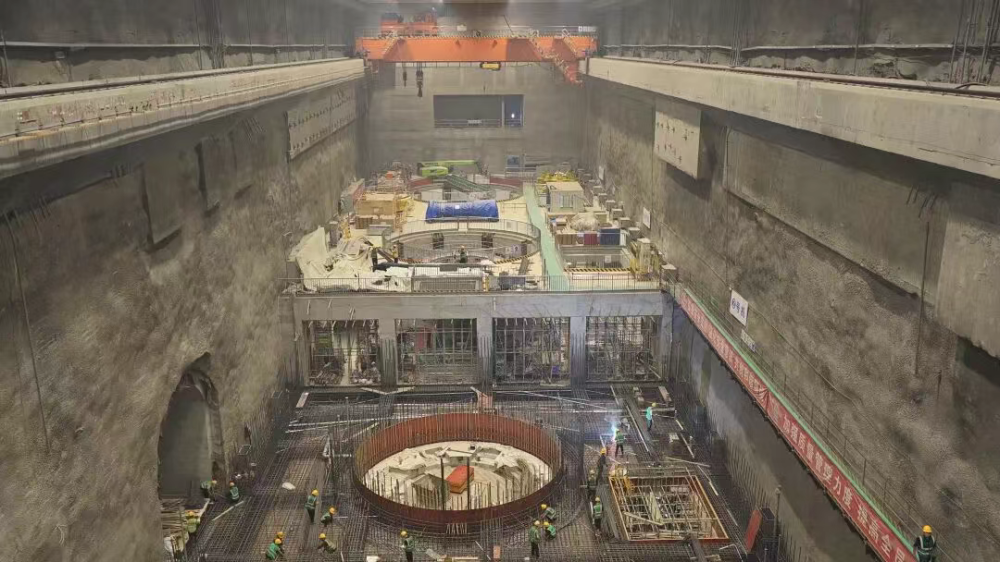

  地下厂房施工现场

  “目前,项目已进入主体土建与机电安装双重叠加高峰期。”国网新源集团湖南分公司副总经济师、平江电站负责人宋华涛说。

  工人正在进行机电安装

  “我们现在所在的地下厂房开挖尺寸长163米、宽27米、高53米,是整个电站的‘心脏’,以后4台350兆瓦的可逆式水轮发电机组将在这里安家,总装机容量1400兆瓦。”宋华涛告诉记者,这个地下厂房是工程建设最核心、最复杂、技术难度最高的部分,目前正在进行的主体土建施工和机电安装,就像“外科医生”在给大山做精细手术,既要保证结构稳定,又要精准控制每一寸开挖面。

  全球首台大倾角可变径硬岩掘进机——“天岳号”

  “如果说地下厂房是电站的‘心脏’,那么引水系统就是为它供血的‘动脉’。”在宋华涛的带领下,记者走过一道长长的陡坡,抬头望去,黝黑深邃。“这是项目的引水斜井,总长1337.9米,倾角为50度,高低落差达648米。想象一下,未来水流就是从这个‘超级滑梯’上俯冲下来,将势能转化为动能。”宋华涛介绍,今年6月,项目的1号引水斜井已经全线打通,而且特别骄傲的是,引水斜井建设使用的是我国自主研发的“天岳号”硬岩掘进机进行掘进作业。“天岳号”不仅让施工速度提高了三倍,还创下多项纪录。这一里程碑式进展为电站首台机组投产发电扫清了障碍,也标志着我国在抽水蓄能领域实现从“跟跑”到“领跑”的技术跨越。

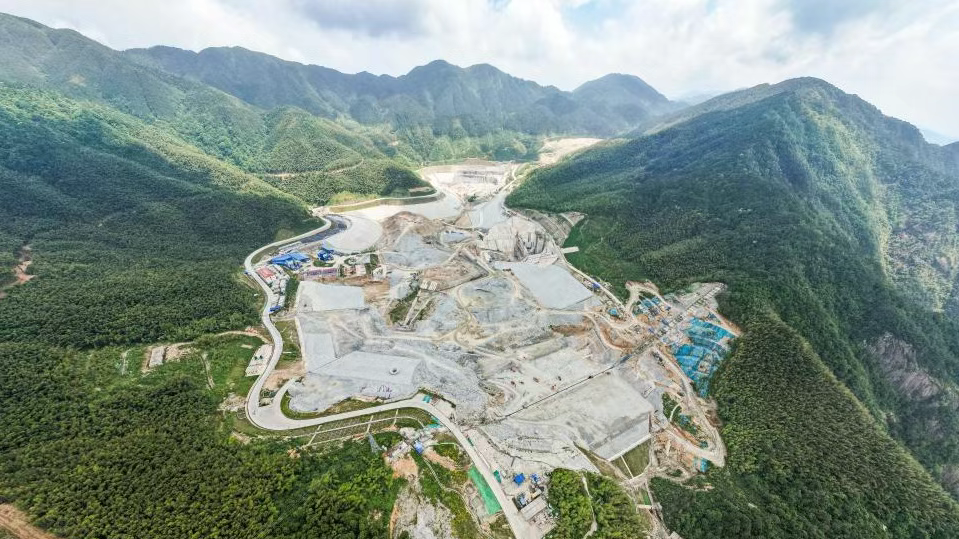

  湖南平江抽水蓄能电站建设现场
